Maîtriser la Méthode du Chemin Critique (CPM) en Gestion de Projet : Guide Complet avec Primavera P6

Introduction : Le Chemin Critique, un véritable levier stratégique en gestion de projet

Tout projet, qu’il s’agisse de construction, d’IT, d’infrastructures ou d’industrie manufacturière, comporte une séquence d’activités qui détermine sa durée globale. Tout retard sur ces activités entraîne un retard sur l’ensemble du projet.

C’est précisément là que la Méthode du Chemin Critique (CPM) devient essentielle.

Le chemin critique correspond à la plus longue séquence d’activités dépendantes qui détermine la durée minimale d’achèvement du projet. Il fournit aux chefs de projet et planificateurs des informations déterminantes pour optimiser les plannings, allouer efficacement les ressources et anticiper les risques avant qu’ils ne deviennent des retards coûteux.

Mais comment exploiter pleinement la CPM ?

Grâce à Primavera P6, les professionnels du projet peuvent visualiser, suivre et piloter dynamiquement le chemin critique, garantissant ainsi le respect des délais et du budget.

Cet article propose un guide détaillé et professionnel sur :

✅ La compréhension des concepts et calculs de la CPM
✅ La mise en œuvre de la CPM dans Primavera P6
✅ Une étude de cas réelle
✅ La valeur stratégique de la CPM en gestion de projet

Entrons dans le vif du sujet.

1. Comprendre la Méthode du Chemin Critique (CPM)

Définition

Le chemin critique représente la plus longue séquence d’activités dépendantes dans un projet.
Si une activité située sur ce chemin est retardée, la date de fin du projet est automatiquement impactée.

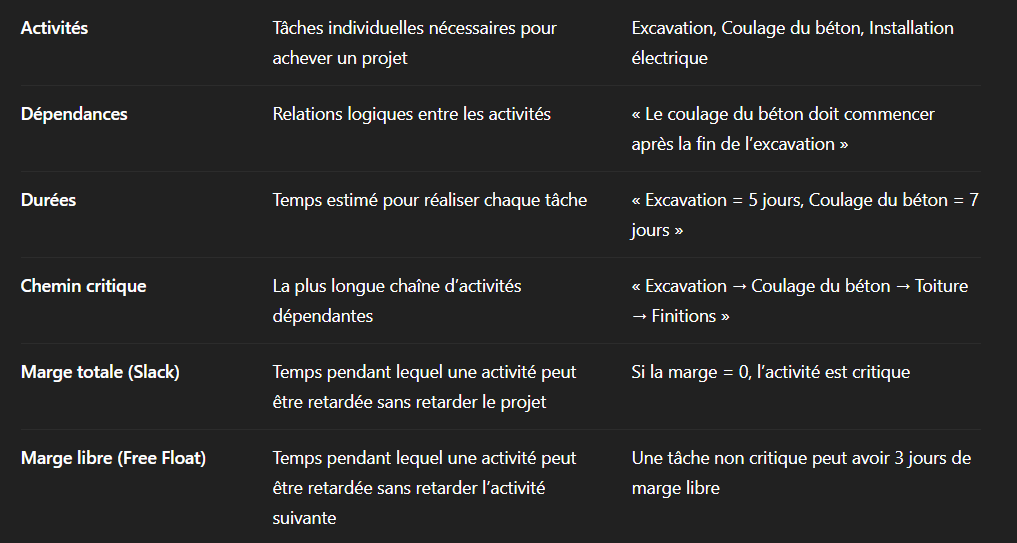

Éléments fondamentaux de la CPM

Formule d’identification du chemin critique :

Chemin critique = Plus long chemin du planning (Marge Totale = 0 jour)
Durée du projet = Somme des durées des activités du chemin critique



2. Mise en œuvre du Chemin Critique dans Primavera P6

Primavera P6 est un outil de planification de niveau entreprise, largement utilisé pour les projets complexes.

Voici les étapes clés pour définir le chemin critique dans Primavera P6.



Étape 1 : Définir la Structure de Découpage du Projet (WBS)

Décomposer le projet en lots structurés (fondations, structure, finitions, MEP, etc.).

Exemple pour un projet de construction :

  • Préparation du site

  • Travaux de fondation

  • Travaux structurels

  • Finitions & MEP



Étape 2 : Définir les activités

Sous chaque élément WBS, définir les activités détaillées.

Exemple sous « Travaux de fondation » :

  • Excavation

  • Coulage du béton

  • Cure & décoffrage



Étape 3 : Établir les dépendances

Définir les relations logiques :

  • Fin → Début (FS)

  • Début → Début (SS)

  • Fin → Fin (FF)

  • Début → Fin (SF)

Exemple :
Excavation → Coulage du béton (relation Fin → Début)



Étape 4 : Affecter les durées et planifier

Exemple :

  • Excavation : 5 jours

  • Coulage béton : 7 jours

  • Cure : 10 jours

Dans Primavera :
Projet → Dates → Définir la date de début → Planifier (F9)



Étape 5 : Identifier le chemin critique

Dans le diagramme de Gantt :
Personnaliser la mise en page → Afficher la Marge Totale

Les activités avec Marge Totale = 0 sont critiques.



Étape 6 : Analyser et optimiser le planning

Outils d’optimisation dans Primavera P6 :

✅ Fast-Tracking : chevauchement d’activités pour réduire la durée
✅ Crashing : allocation de ressources supplémentaires
✅ Optimisation des logiques : ajustement des dépendances



3. Étude de cas : Application de la CPM sur un projet réel

Projet : Construction d’un immeuble de bureaux en grande hauteur

🔹 Durée : 180 jours
🔹 Logiciel : Primavera P6



Activités principales :

  • Préparation du site (10 jours)

  • Excavation (15 jours)

  • Fondations (20 jours)

  • Structure (40 jours)

  • Couverture & Façades (25 jours)

  • Installation MEP (30 jours)

  • Finitions intérieures (35 jours)

  • Réception & remise (5 jours)



Étape 1 : Définition des dépendances

Préparation du site → Excavation (FS)
Excavation → Fondations (FS)
Fondations → Structure (FS)



Étape 2 : Lancement du calcul dans Primavera

Chemin critique identifié :

🔴 Excavation → Fondations → Structure → Couverture → Finitions → Remise



Étape 3 : Retard et plan de rattrapage

Problème : retard de 5 jours sur l’excavation (fortes pluies).

✅ Solution : application du Fast-Tracking en démarrant les fondations en parallèle des dernières phases d’excavation.

✅ Résultat : 4 jours récupérés, impact réduit sur la date finale.



4. La valeur stratégique de la CPM en gestion de projet

🔹 A. Meilleure prise de décision

Analyse en temps réel des goulets d’étranglement et ajustement des séquences de travail.



🔹 B. Gestion optimisée des ressources

Allocation efficace des équipes, matériaux et équipements.



🔹 C. Anticipation des risques

Analyse de scénarios pour identifier les retards potentiels avant escalade.



🔹 D. Pilotage & contrôle renforcés

Intégration avec l’Earned Value Management (EVM) pour suivre les indicateurs SPI & CPI.



🔹 E. Avantage concurrentiel

Livraison dans les délais → meilleure performance financière → confiance accrue des parties prenantes.



Conclusion : Pourquoi maîtriser la CPM est indispensable

La Méthode du Chemin Critique est un outil fondamental de contrôle projet.

Utilisée efficacement dans Primavera P6, elle garantit :

✔ Une planification fiable
✔ Une gestion proactive des retards
✔ Une optimisation des ressources
✔ Une meilleure maîtrise des risques

Utilisez-vous actuellement Primavera P6 pour vos plannings ?

Quels défis rencontrez-vous dans la gestion de votre chemin critique ?



Grâce à Primavera P6, les professionnels du pilotage de projet peuvent analyser et maîtriser en temps réel le chemin critique, afin de sécuriser les délais contractuels et préserver la performance financière du projet.
